跨越建德、桐庐两地的220千伏严州—龙隐线路工程竣工投运

阅读数:611   本文字数:839



本报讯 近日,跨越建德、桐庐两地的220千伏严州—龙隐线路工程正式竣工投运,标志着浙江省内史上最长的220千伏架空线输电工程——500千伏严州变送出系列工程圆满收官。作为保障今夏用电高峰的关键电网工程,其投运将显著缓解杭州西南部区域供电压力,助力提升电网韧性。

作为500千伏严州变送出系列工程的最后一块“拼图”,本次投运的220千伏严州—龙隐线路工程与严州500千伏变电站220千伏送出工程、220千伏严州—万泉线路工程共同构成供电保障体系。

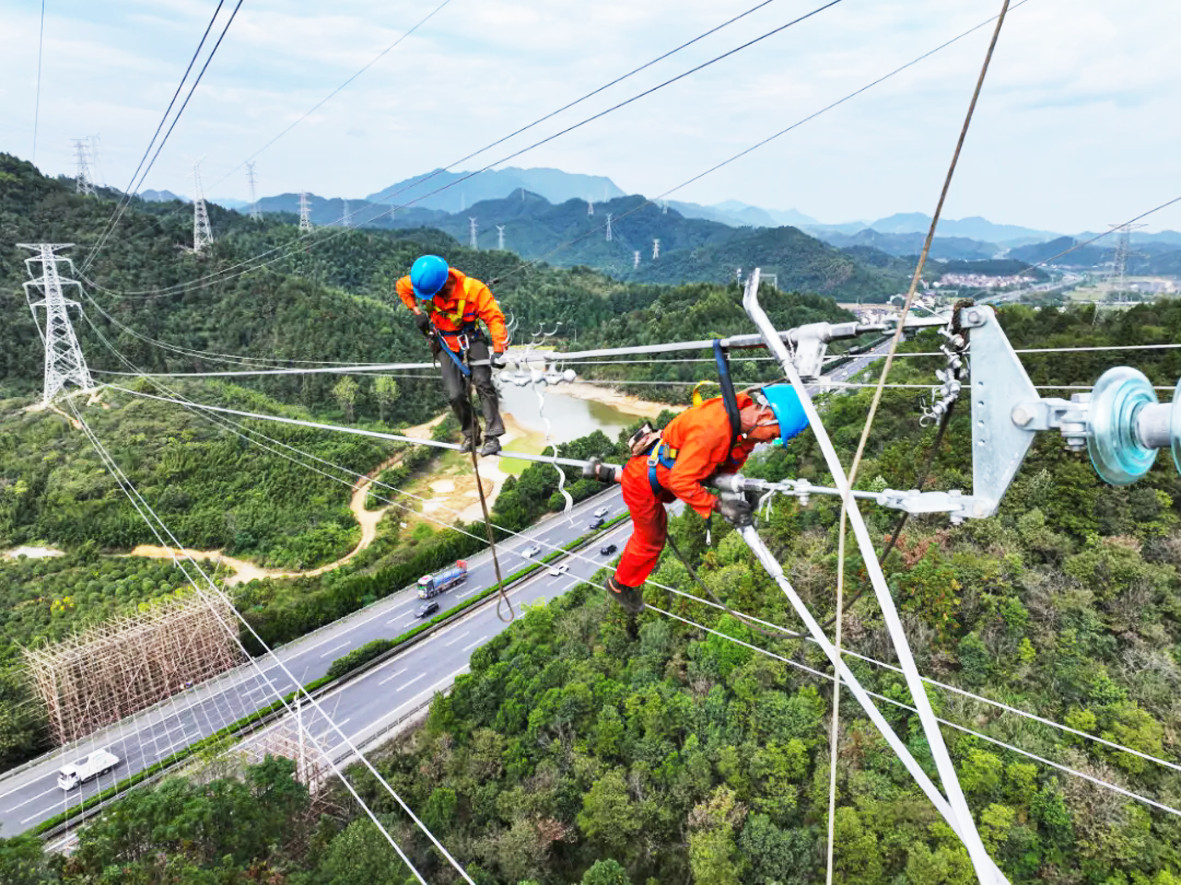

220千伏严州—龙隐线路工程新建双回架空线路约37公里、杆塔112基,新增2个220千伏出线间隔。通过构建严州—新安江电厂—排岭—严州等3条“目字型”多联环网结构,新增严州—万泉、严州—后浦、严州—龙隐等重要220千伏输电通道,形成“500千伏双电源+220千伏多联环网”的立体网架,肩负起500千伏严州变电站的电力外送重任,将有效满足杭州西南部快速增长的负荷需求。

500千伏严州变送出系列工程刷新了浙江省220千伏架空线输电工程的规模纪录。据了解,整个系列工程分为3大子项目,累计新建输电线路325公里、杆塔456基。其中,位于我市境内的工程量占比超过46%,共完成6个子项、74.194公里线路、205基杆塔建设,涉及乾潭镇、梅城镇、杨村桥镇、下涯镇、洋溪街道、新安江街道、更楼街道7个乡镇(街道)、34个行政村。

此外,该系列工程还增容改造了新安江电厂的220千伏送出输电线路,提升了新安江电厂电力外送能力。

“工程时间紧,战线长。”国网建德市供电公司相关负责人表示,“800多天时间,多个施工主体、交错的施工周期、局部路径重叠等,都给属地工程建设带来了挑战。”面对困难,项目建设团队创新管理模式,充分发挥属地联建优势,紧密联动地方政府形成攻坚合力,重点突破政策处理难题,科学统筹施工时序,对路径重叠区域进行专项协调,确保工程关键节点按期投运。

值得关注的是,工程建设同步融入浙江省“两江一湖”生态经济区建设,通过绿色建造创新措施应用,打造全省绿色基建样板工程。项目投运后,为建德等地区新能源用户的接入铺平道路,预计每年可减少碳排放12万吨,相当于种植约66万棵树,为区域绿色低碳发展贡献力量。

(通讯员 叶江媛 田佳)
